Pàgina inicial Trenscat.cat trenscat.cat la web dels trens de Catalunya
  Trens de Catalunya > Xarxa de via ampla > Circulacions especials > Obres a Rodalies de Barcelona 2024 > Soterrament a Montcada i Reixac
Horaris dels trens de Catalunya
Variant de Vallbona i Bifurcació Aigües

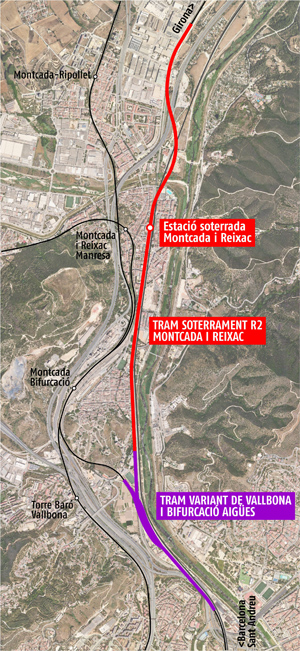

Soterrament a Montcada i Reixac

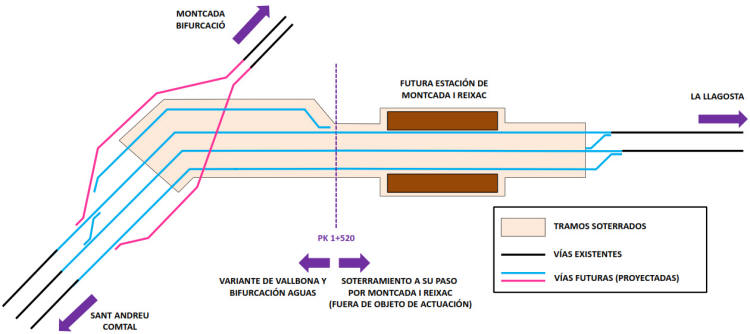

Les obres d'integració del ferrocarril al seu pas per Montcada i Reixac contempla l'execució de dos subtrams:
- Projecte de construcció de la variant de Vallbona i Bifurcació Aigües (Barcelona), entre els PK 0+000 i 1+520
- Projecte de soterrament de la línia R2 al seu pas pel casc urbà de Montcada i Reixac, entre els PK 1+520 i 5+508
L'execució de les obres corresponents al tram de la variant de Vallbona està previst completar-la abans que la del soterrament de la R2 a Montcada i Reixac.

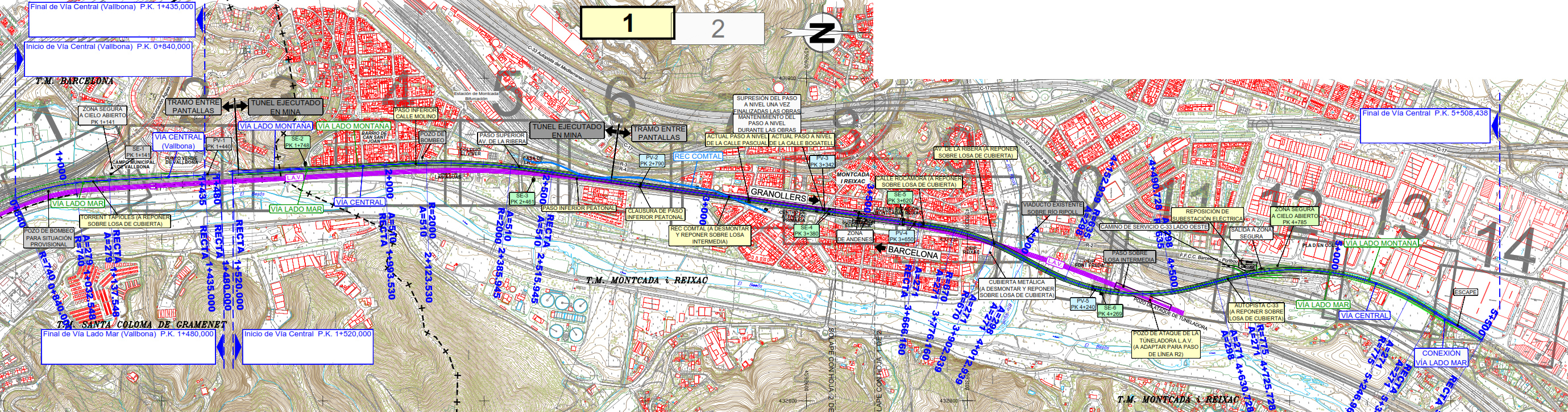

Planta general del tram Variant de Vallbona i Bifurcació Aigües Planta general del tram soterrament R2 Montcada i Reixac

 TRAM VARIANT DE VALLBONA I BIFURCACIÓ AIGÜES

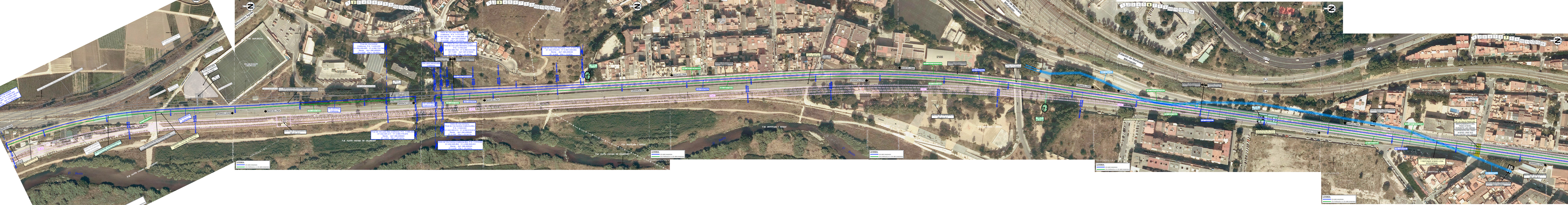

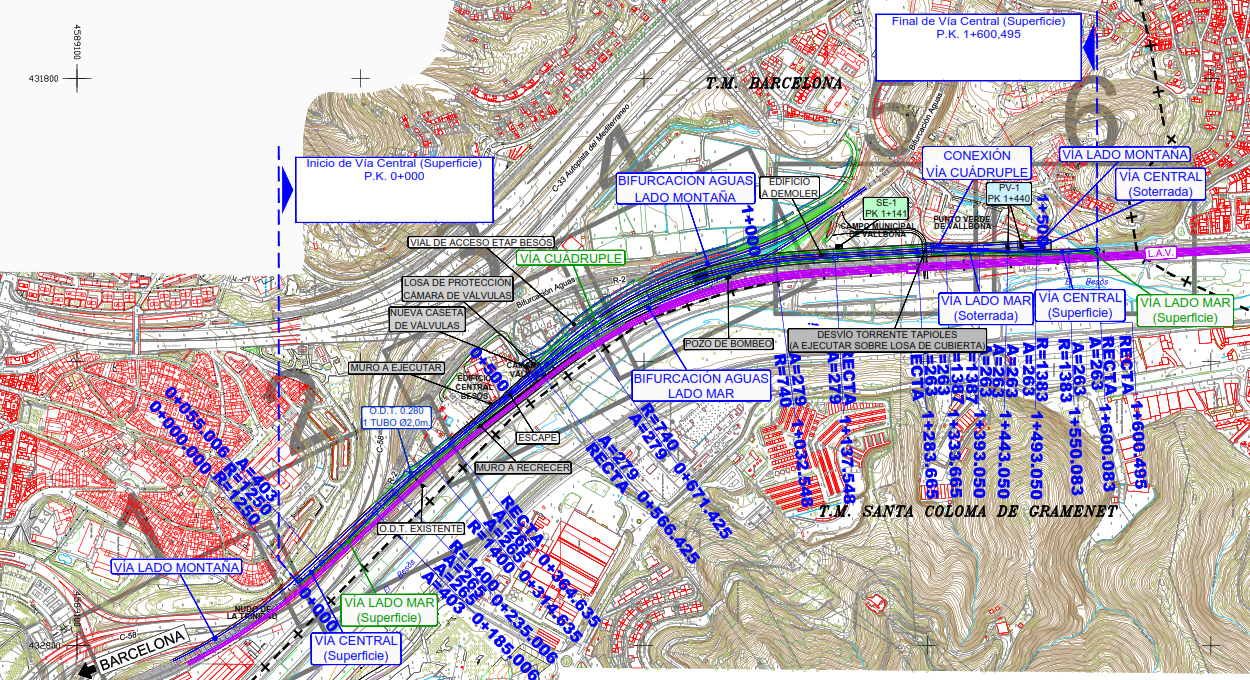

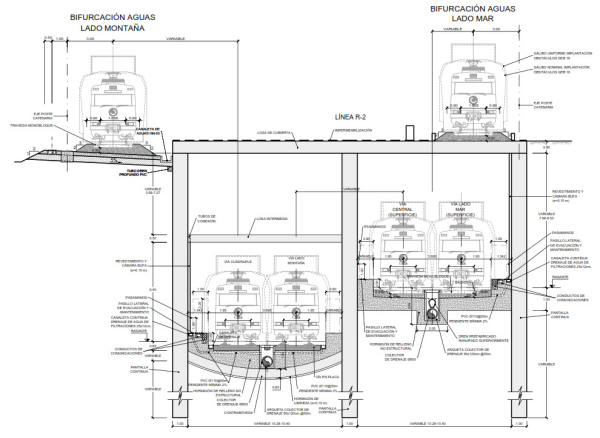

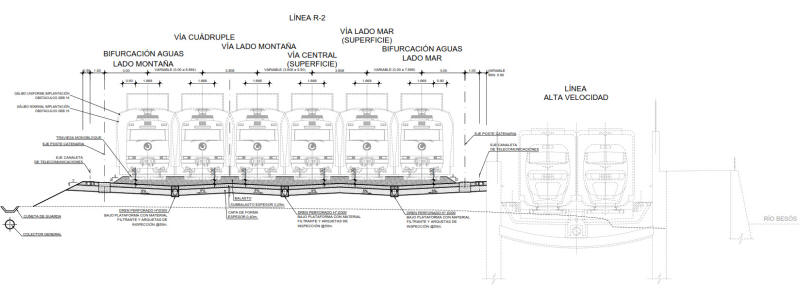

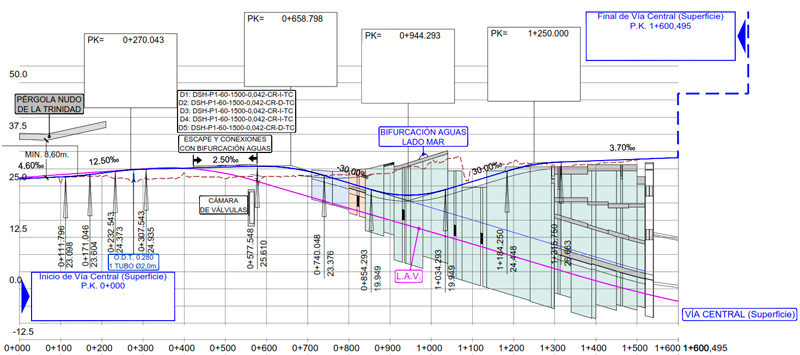

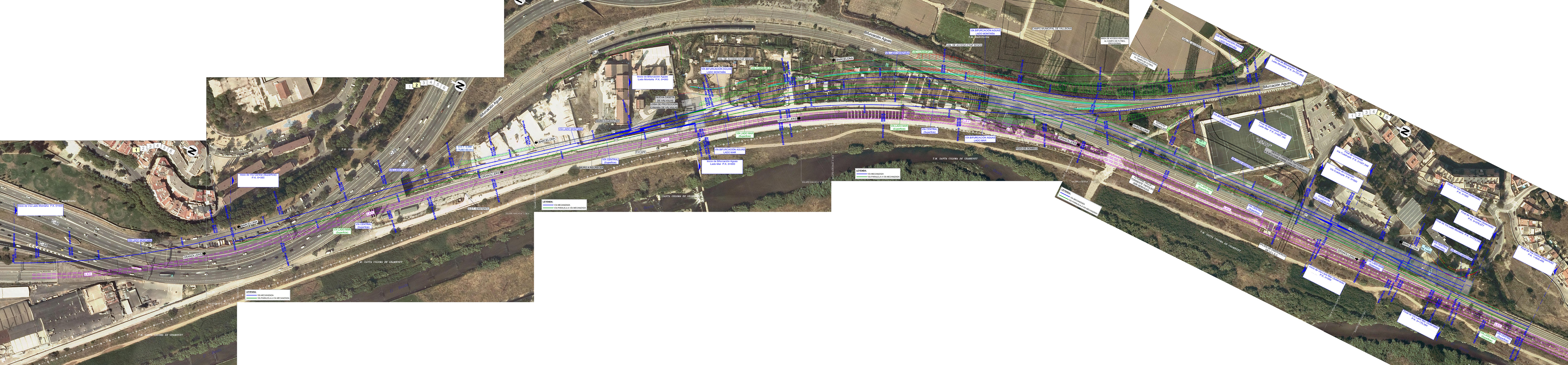

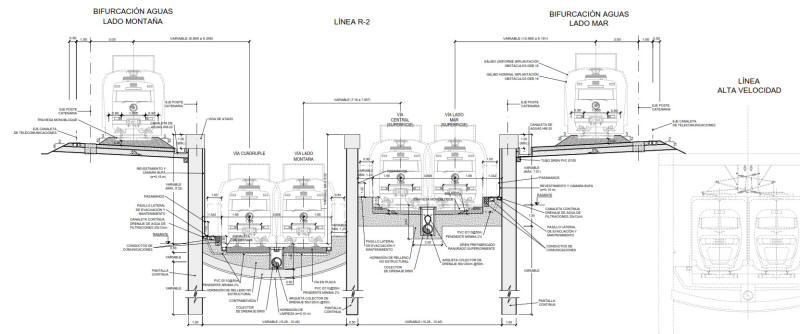

Planta general i perfil longitudinal del tram Variant de Vallbona i Bifurcació Aigües
Font dels plànols: PROYECTO DE CONSTRUCCIÓN DEL SOTERRAMIENTO DE LA R2 DE CERCANÍAS DE BARCELONA A SU PASO POR EL CASCO URBANO DE MONTCADA I REIXAC (BARCELONA). VARIANTE DE VALLBONA Y BIFURCACIÓN AGUAS
El projecte de la variant de Vallbona i bifurcació Aigües discorre entre el nus de la Trinitat i el barri de Vallbona de Montcada i Reixac i la solució consisteix en realitzar una variant als traçat de les dues línies d'ample ibèric existents amb els següents objectius:
- Canvi del traçat en planta de la línia Barcelona-Girona-Portbou, ubicant-la en paral·lel a la línia d'alta velocitat (LAV) per tal de millorar la geometria del seu traçat, eliminar l'actual corba i substituir-la per un tram nou de característiques geomètriques i idèntiques a la LAV.
- Mitjançant la disposició dels necessaris aparells de via, modificar la connexió dels ramals de Bifurcació Aigües eliminat l'actual cisallament i, per tant, amb una millora notable de la capacitat i seguretat de la circulació.
- Alliberar la superfície que queda actualment aïllada per les plataformes d'ample convencional i la LAV.

La solució del projecte preveu el soterrament de part de la línia Barcelona-Portbou ("línia R2"). Els nous ramals de Bifurcació Aigües, tant pel costat mar com pel costat muntanya, s'inicien a les vies exteriors futures de la R2 a l'entorn de les instal·lacions d'Aigües de Barcelona (edifici Central Besòs). El ramal del costat mar es troba en primer lloc en paral·lel a la LAV, creuant posteriorment per sobre la R2, just després que aquesta R2 s'hagi soterrat. Els dos nous ramals de Bifurcació Aigües entronquen amb les vies existents abans del pas inferior del carrer Torre Vella. El futur traçat a projectar de la R2 comença abans de finalitzar la zona coberta de la pèrgola del nus de la Trinitat, finalitzant al creuament amb el torrent Tapioles on les futures vies central i costat mar de la R2 es troben en rampa. Aquest tram en rampa desapareixerà un cop es connecti amb el tram de soterrament de Montcada i Reixac posterior. Els futurs ramals de la R2, central i costat mar, surten a la superfície un cop han creuat sota el futur ramal de Bifurcació Aigües costat mar, ja que en el futur aquestes dues vies estaran soterrades i seguiran cap al centre de Montcada i Reixac en túnel. Del ramal Bifurcació Aigües costat muntanya en surt una quarta via que connecta amb la futura via R2 costat muntanya a l'alçada del Punt Verd de Vallbona. Aquesta quarta via es preveu per poder mantenir el servei en via doble quan s'estigui executant el soterrament de Montcada i Reixac.

 TRAM SOTERRAMENT R2 MONTCADA I REIXAC

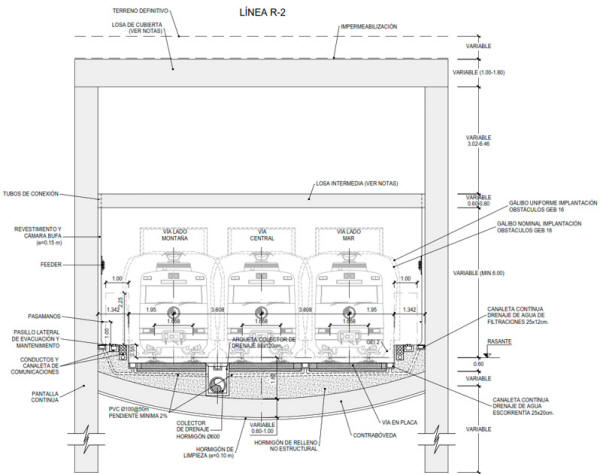

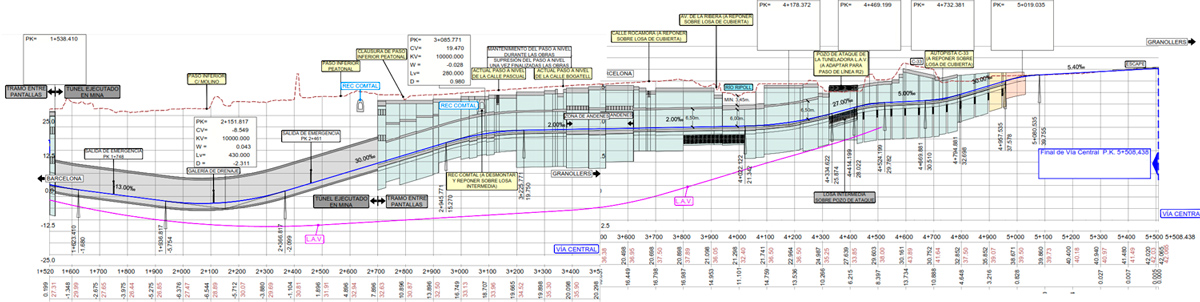

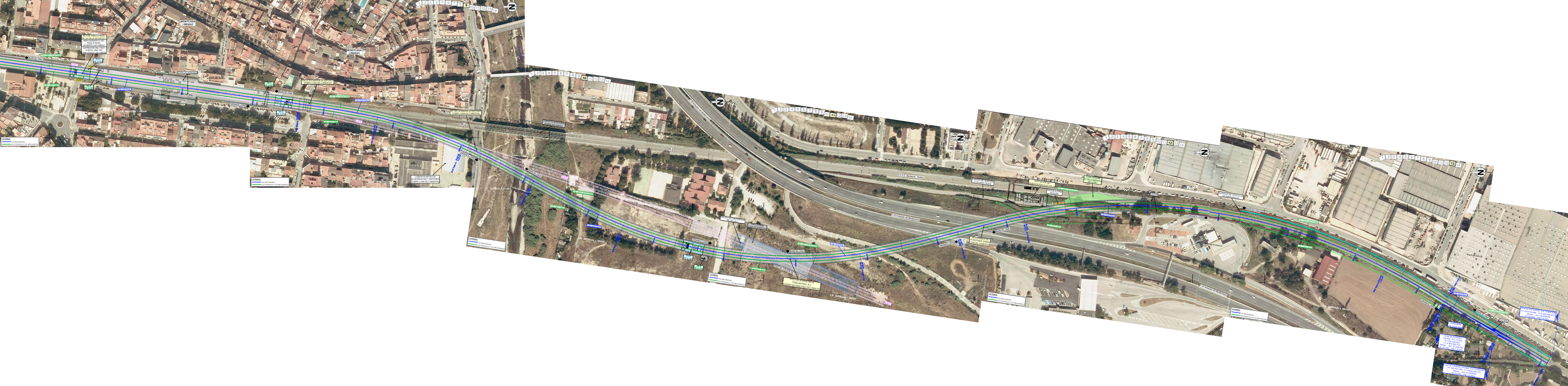

Planta general i perfil longitudinal del tram Soterrament R2 Montcada i Reixac
Font dels plànols: PROYECTO DE CONSTRUCCIÓN DEL SOTERRAMIENTO DE LA LÍNEA R2 DE CERCANÍAS DE BARCELONA A SU PASO POR EL CASCO URBANO DE MONTCADA I REIXAC (BARCELONA) (+)

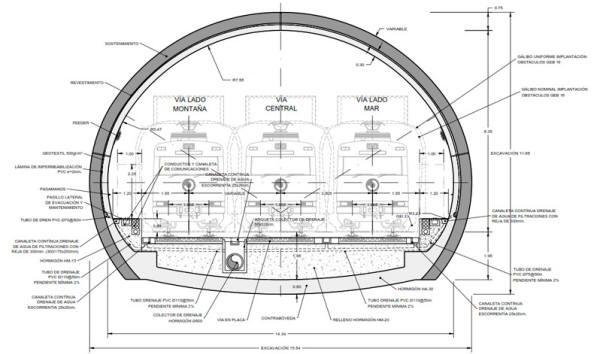

El projecte té l'objectiu de soterrar la traça de la línia Barcelona-Portbou ("línia R2") al seu pas pel casc urbà de Montcada i Reixac, així com eliminar els dos passos a nivell de vianants i vehicles als carrers Bogatell i Pasqual. El futur corredor de la R2 es composa d'una triple via general al llarg de tota la zona d'actuació per tal de millorar l'explotació ferroviària. El projecte defineix un tram de 1,1 km de túnel executat mitjançant mètodes convencionals (en mina) que comença a 20 metres des de l'origen de l'actuació, finalitzant abans de l'entrada al casc urbà de Montcada i Reixac, a l'alçada aproximadament del carrer de Llevant. Seguidament el túnel es construeix entre pantalles ("cut and cover"), tipus que es manté fins al final de l'àmbit de projecte. La futura estació de Montcada i Reixac soterrada tindrà andanes laterals, de manera que la via central no tindrà andana. Passada l'estació el traçat creua el riu Ripoll, deixant a la seva esquerra l'actual pont metàl·lic sense que resulti afectat per les obres. Un cop passat del riu Ripoll el nou corredor evita afectar l'escola Font Freda i creua sobre la LAV per la llosa intermèdia aprofitant el pou d'atac de la tuneladora que es va utilitzar per la LAV i per sota la C-33, connectant finalment amb les vies existents al polígon industrial Pla d'en Coll.

 DESVIAMENTS PROVISIONALS I ESTACIONS PROVISIONALS R2 MONTCADA I REIXAC

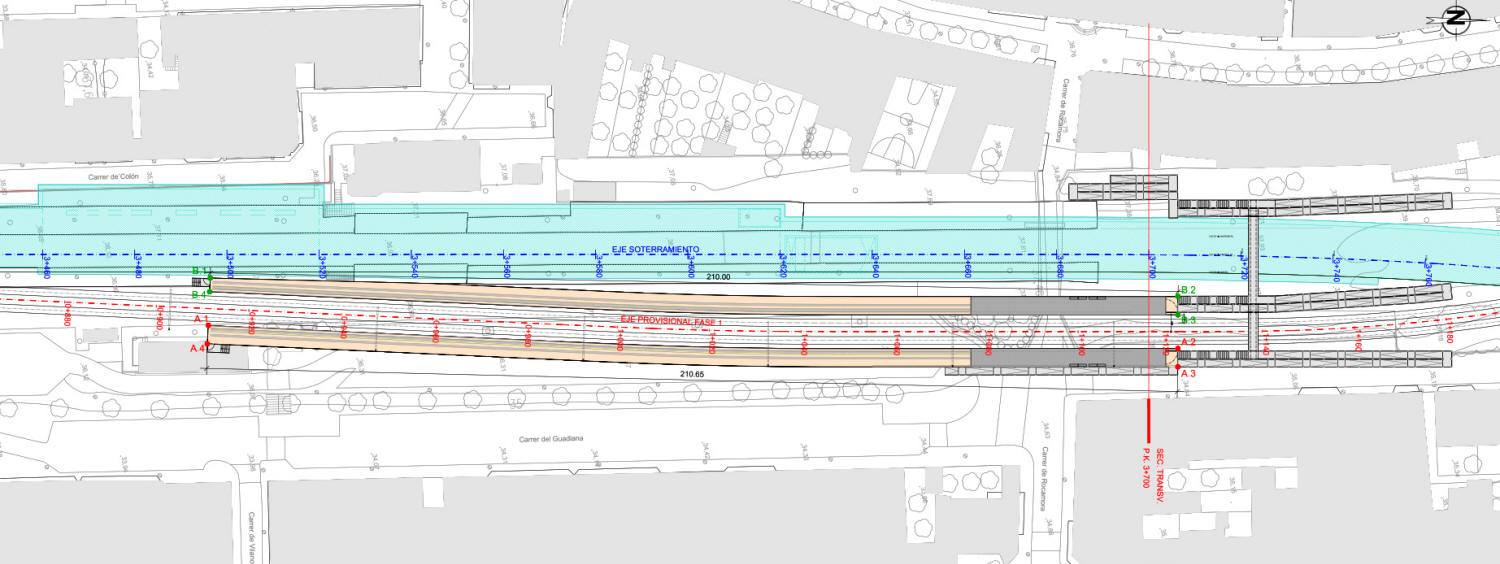

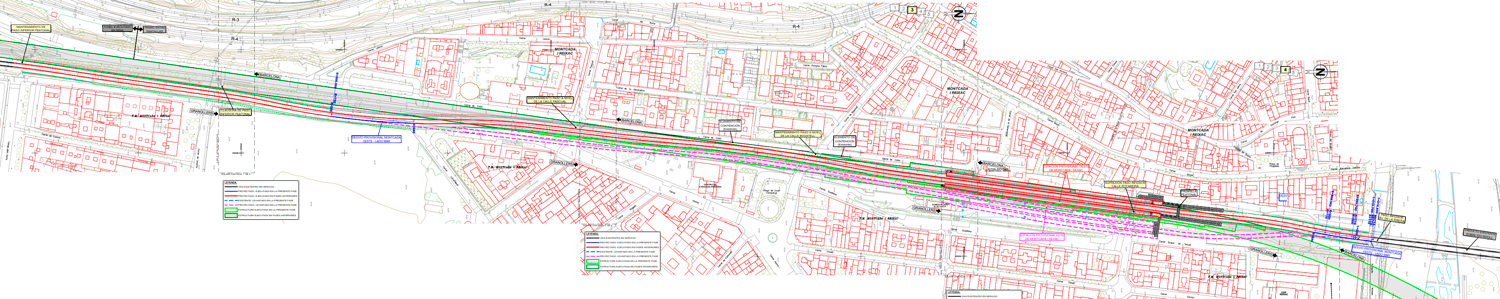

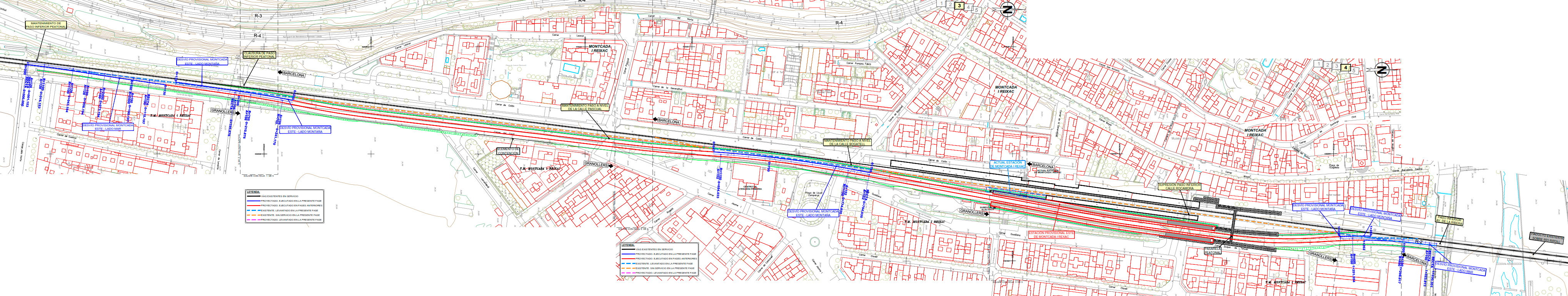

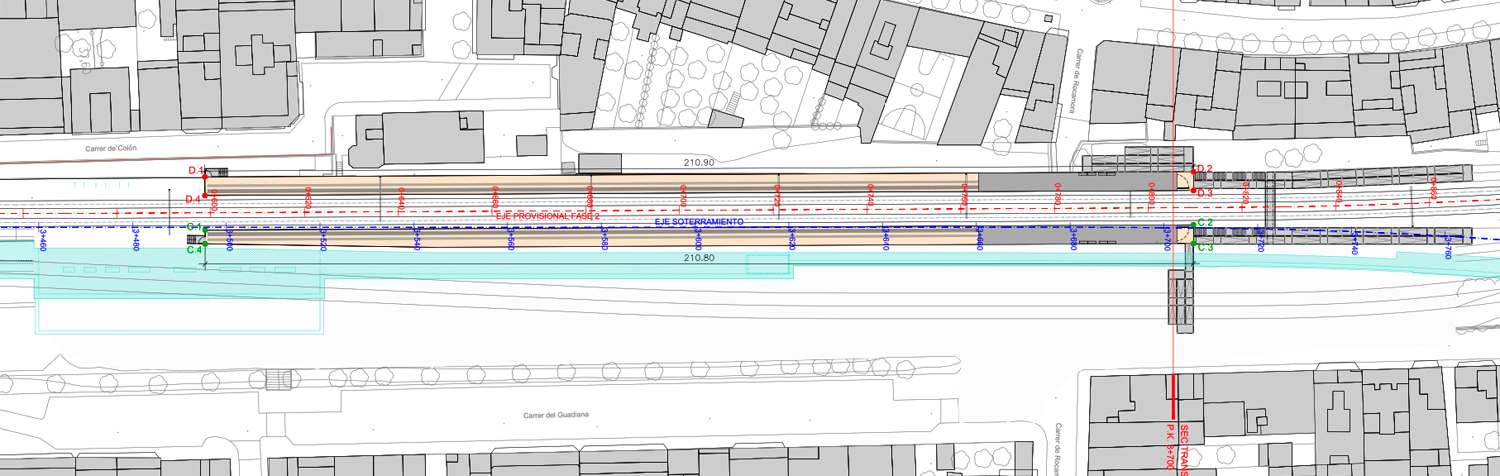

Planta general dels desviaments provisionals (Fase 1 Est | Fase 2 Oest) Soterrament R2 Montcada i Reixac
Font dels plànols: PROYECTO DE CONSTRUCCIÓN DEL SOTERRAMIENTO DE LA LÍNEA R2 DE CERCANÍAS DE BARCELONA A SU PASO POR EL CASCO URBANO DE MONTCADA I REIXAC (BARCELONA) (+)

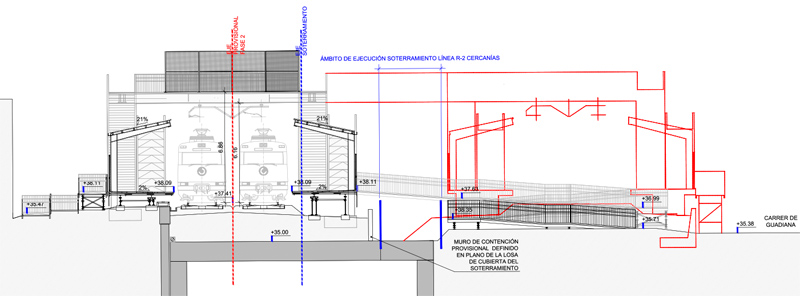

La construcció del túnel entre pantalles entre el carrer de Llevant i l'estació actual de Montcada i Reixac requereix desviar provisionalment les vies existents cap al costat est (banda riu Besòs), així com ubicar una estació provisional, per tal de mantenir el servei ferroviari durant les obres. El pas pel pont metàl·lic sobre el riu Ripoll es mantindrà. El desviament provisional constarà de dues vies que ocuparan el carrer de les Aigües, aproximant-se a la traça actual per evitar l'edifici del CAP de Montcada i Reixac. Es preveu que els dos passos a nivell, als carrers Pasqual i Bogatell, es mantinguin en servei durant les obres. En una fase posterior, un cop executat part del túnel entre pantalles, s'executa un altre desviament provisional de vies cap a l'oest des del carrer Larramendi cap al nord, ocupant aproximadament en planta l'ubicació actual de les vies (amb algunes lleugeres modificacions) però ubicades ja damunt de la nova llosa del túnel.

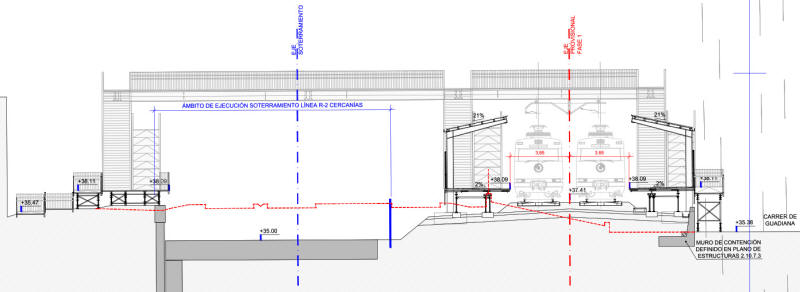

ESTACIÓ PROVISIONAL EST
L'estació provisional Est de Montcada i Reixac disposa de les dues vies generals amb andanes laterals de 210 metres de longitud i 4 metres d'amplada. S'executa un nou pas superior amb accés pel carrer de Rocamora, que salva no només el pas entre les dues vies provisionals en servei sinó també l'àmbit on es construeix el túnel entre pantalles. L'accés a aquest pas superior es pot fer per escales fixes i rampes. A més, s'ubica un accés directe mitjançant rampes des del carrer Guadiana, a l'est de l'àmbit d'actuació. Es disposen de barreres tarifàries de control d'accés als extrems de les andanes provisionals pel costat Granollers, on també hi ha marquesines mètàl·liques per aixoplugar els viatgers. A l'extrem de les andanes costat Barcelona hi ha escales com a sortides d'emergència. No s'ubica cap nou edifici de viatgers provisional o similar, havent d'utilitzar l'edifici de viatgers històric existent.
ESTACIÓ PROVISIONAL OEST
L'estació provisional Oest de Montcada i Reixac disposa de les dues vies generals amb andanes laterals de 210 metres de longitud i 4 metres d'amplada. S'aprofita el pas superior de l'estació provisional est, amb accés pel carrer de Rocamora, que salva no el pas entre les dues vies provisionals en servei. L'accés a aquest pas superior es pot fer per escales fixes i rampes. A més, s'ubica un accés directe mitjançant rampes des del carrer Guadiana, a l'est de l'àmbit d'actuació. Es disposen de barreres tarifàries de control d'accés als extrems de les andanes provisionals pel costat Granollers, on també hi ha marquesines mètàl·liques per aixoplugar els viatgers. A l'extrem de les andanes costat Barcelona hi ha escales com a sortides d'emergència. No s'ubica cap nou edifici de viatgers provisional o similar, havent d'utilitzar l'edifici de viatgers històric existent.

 NOVA ESTACIÓ SOTERRADA R2 MONTCADA I REIXAC

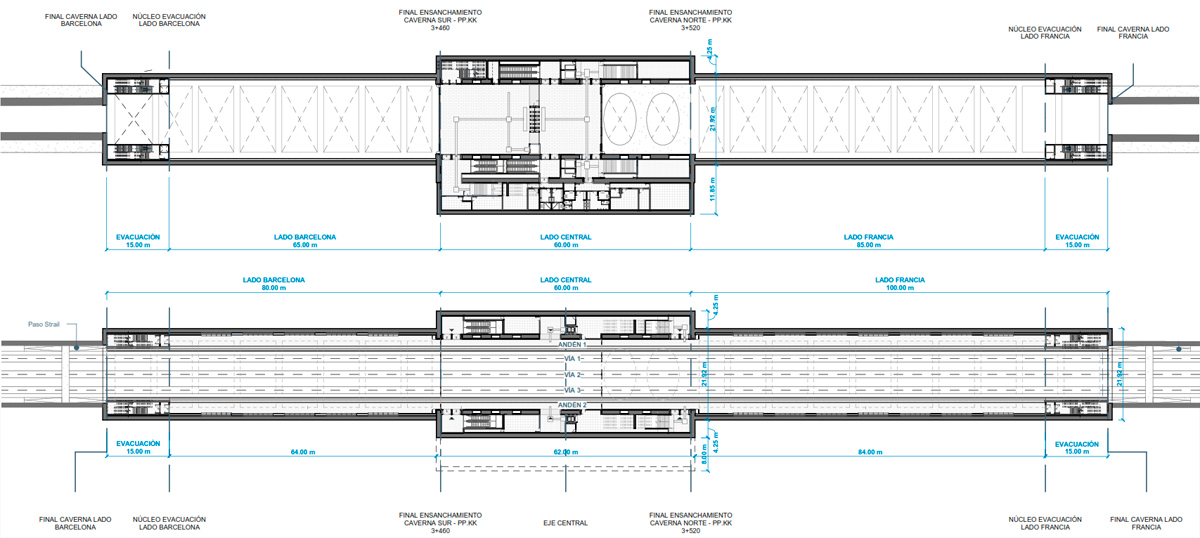

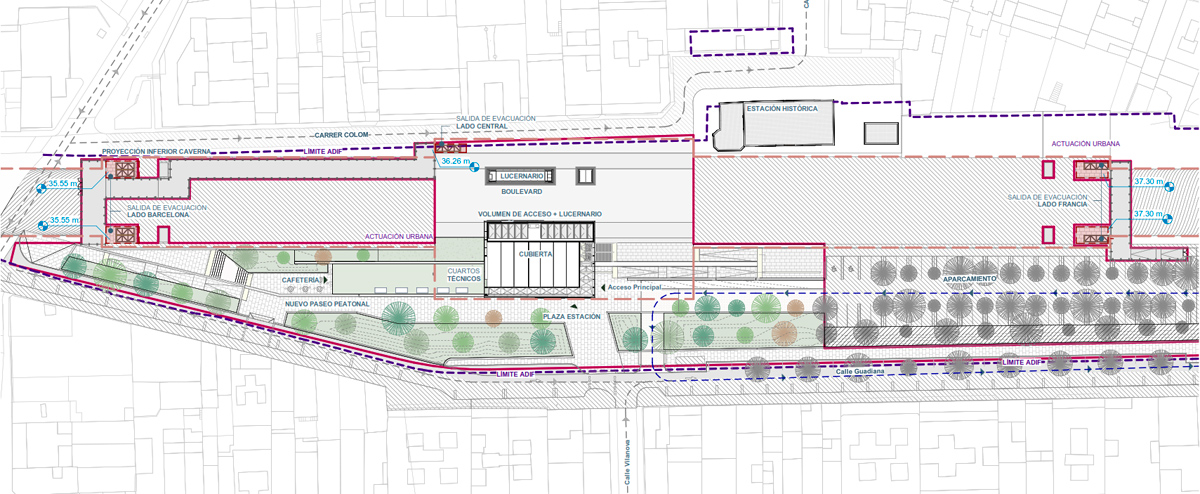

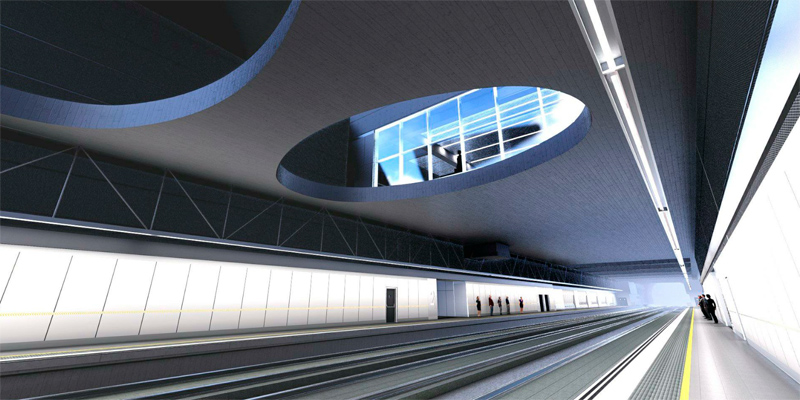

Plantes generals de la nova estació soterrada de Montcada i Reixac
Font dels plànols: PROYECTO DE CONSTRUCCIÓN DEL SOTERRAMIENTO DE LA LÍNEA R2 DE CERCANÍAS DE BARCELONA A SU PASO POR EL CASCO URBANO DE MONTCADA I REIXAC (BARCELONA) (+)

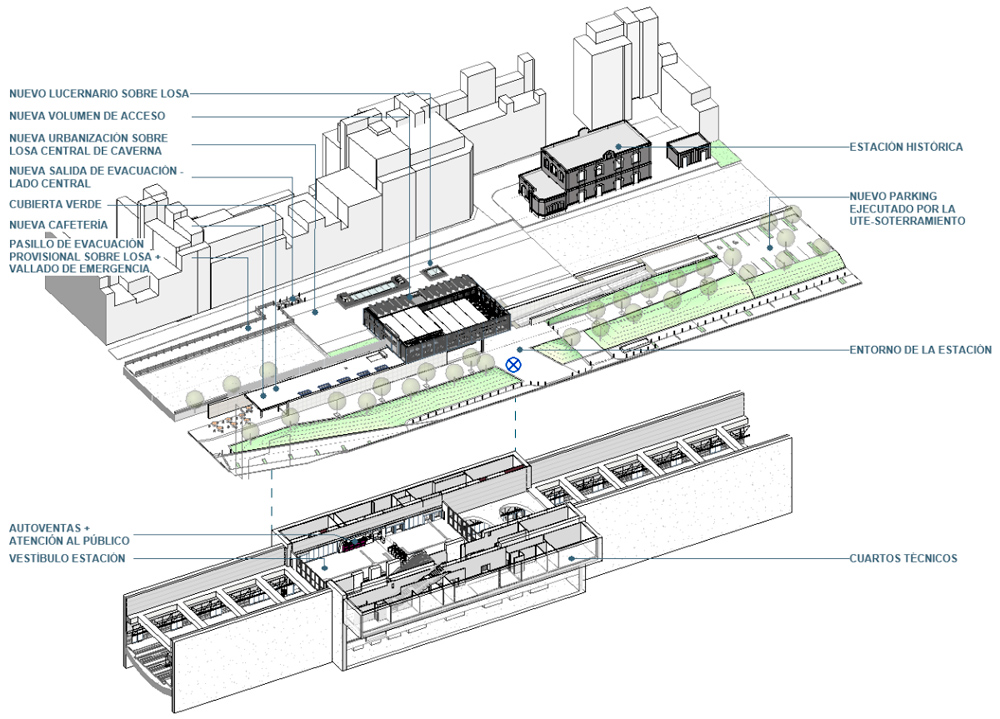

La nova estació de Montcada i Reixac soterrada s'ubicarà al mateix emplaçament que l'actual, entre el carrer Bogatell i les proximitats del carrer Rocamora. El projecte ubica un accés tangent a la caverna de l'estació (dimensions 240 x 20 m), constituit per una sèrie de volums que permetin salvar la diferència de cota entre el carrer de Guadiana i el nou boulevard sobre la llosa. La nova ubicació de l'accés a l'estació soterrada de Montcada i Reixac s'ubica a la posició de l'antiga subestació elèctrica, aproximant-se a la zona d'aparcament i als serveis (kiss&ride i taxis). El nou edicle d'accés tindrà doncs un accés des de la llosa sobre el soterrament (cota +35,5) i un altre accés des del carrer Guadiana amb Vilanova (cota +34,0), enllaçats per l'interior de l'edicle mitjançant una escala fixa i un ascensor. El vestíbul de l'estació s'ubicarà a un nivell inferior (cota +28.0), rebent llum natural a través d'uns vidres trepitjables al terra situats a l'accés des de la llosa. Entre el nivell vestíbul i l'accés del carrer Guadiana hi haurà una escala fixa, dues escales mecàniques (una de pujada i una de baixada) i el mateix ascensor des de la cota de la llosa superior del túnel, que també té parada a la cota d'accés pel carrer Guadiana. El vestíbul disposarà de les màquines de venda de bitllets, un punt d'atenció al client (AVI de Renfe) i les barreres tarifàries de control d'accés entre d'altres dependències. Els trens circulen pel nivell més profund (cota +21,0) format per tres vies i dues andanes laterals de 210 metres de longitud i 3,85 d'amplada, de manera que la via central no té andana. Entre el vestíbul i cadascuna de les andanes hi ha una escala fixa, dues escales mecàniques (una de pujada i una de baixada) i una escala fixa. Als dos extrems de les andanes hi haurà sortides d'emergència directes al nivell carrer.
Fotomuntatges nova estació de Montcada i Reixac:

Vista aèria àmbit Vista aèria àmbit  Accés des de carrer Guadiana, cota 34,0 Accés des de llosa, cota 35,5 Accés des de llosa, cota 35,5

Edicle des del nivell c.Guadiana, cota 34,0 Vestíbul, cota 28,0 Vestíbul, cota 28,0 Andanes Andanes

FOTOS DE LES OBRES
Bernat Borràs - prohibida la reproducció de les fotos sense el permís de l'autor

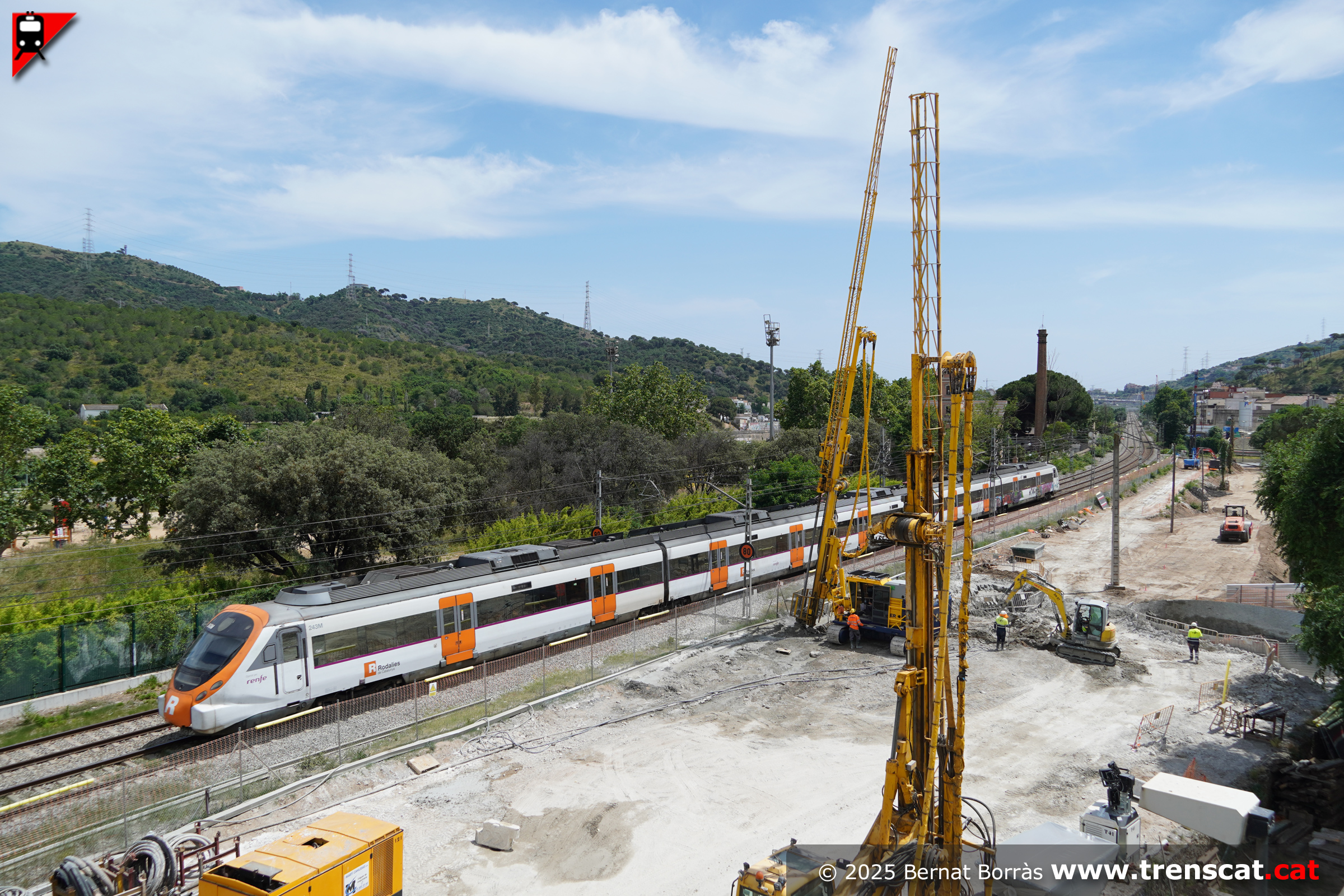

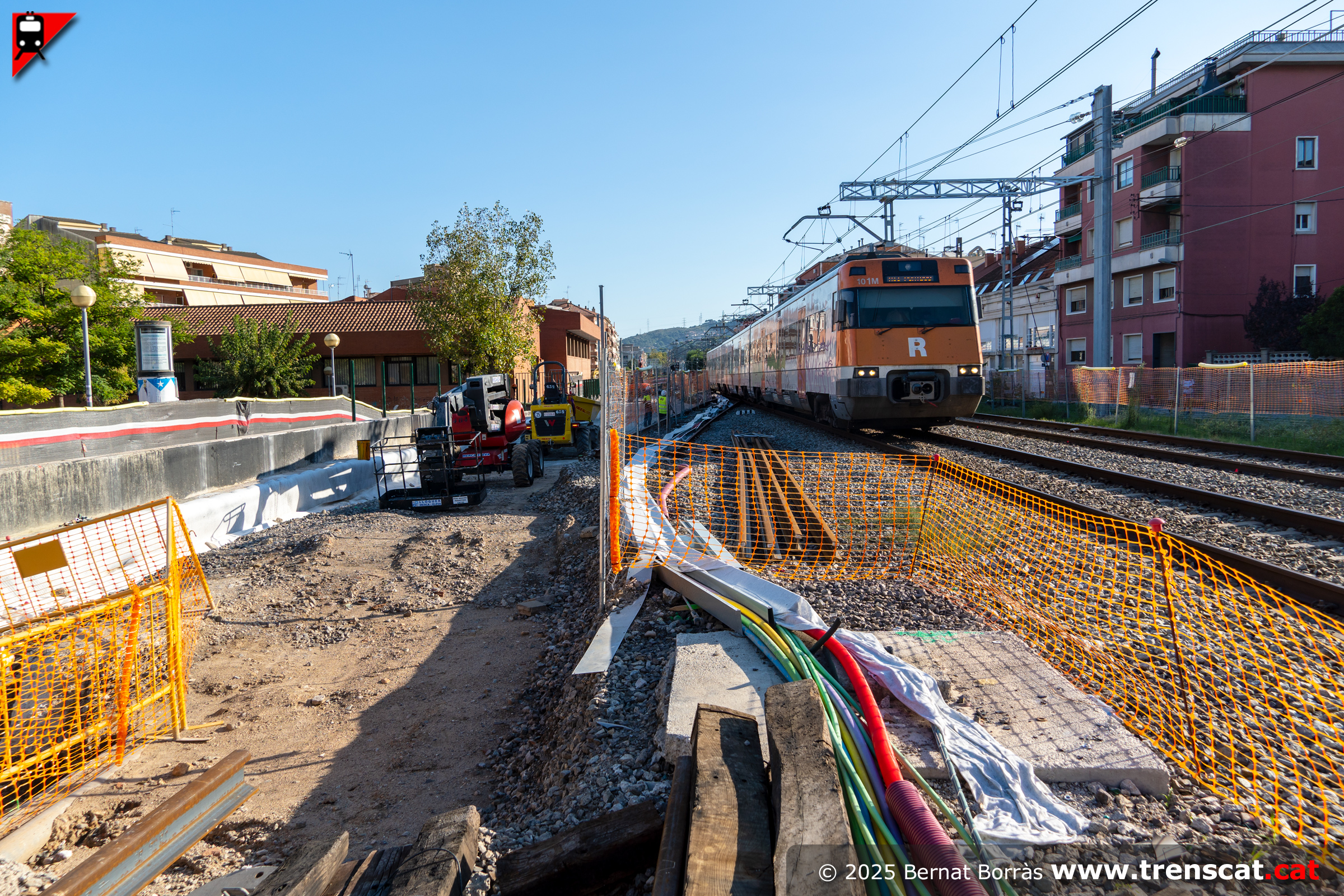

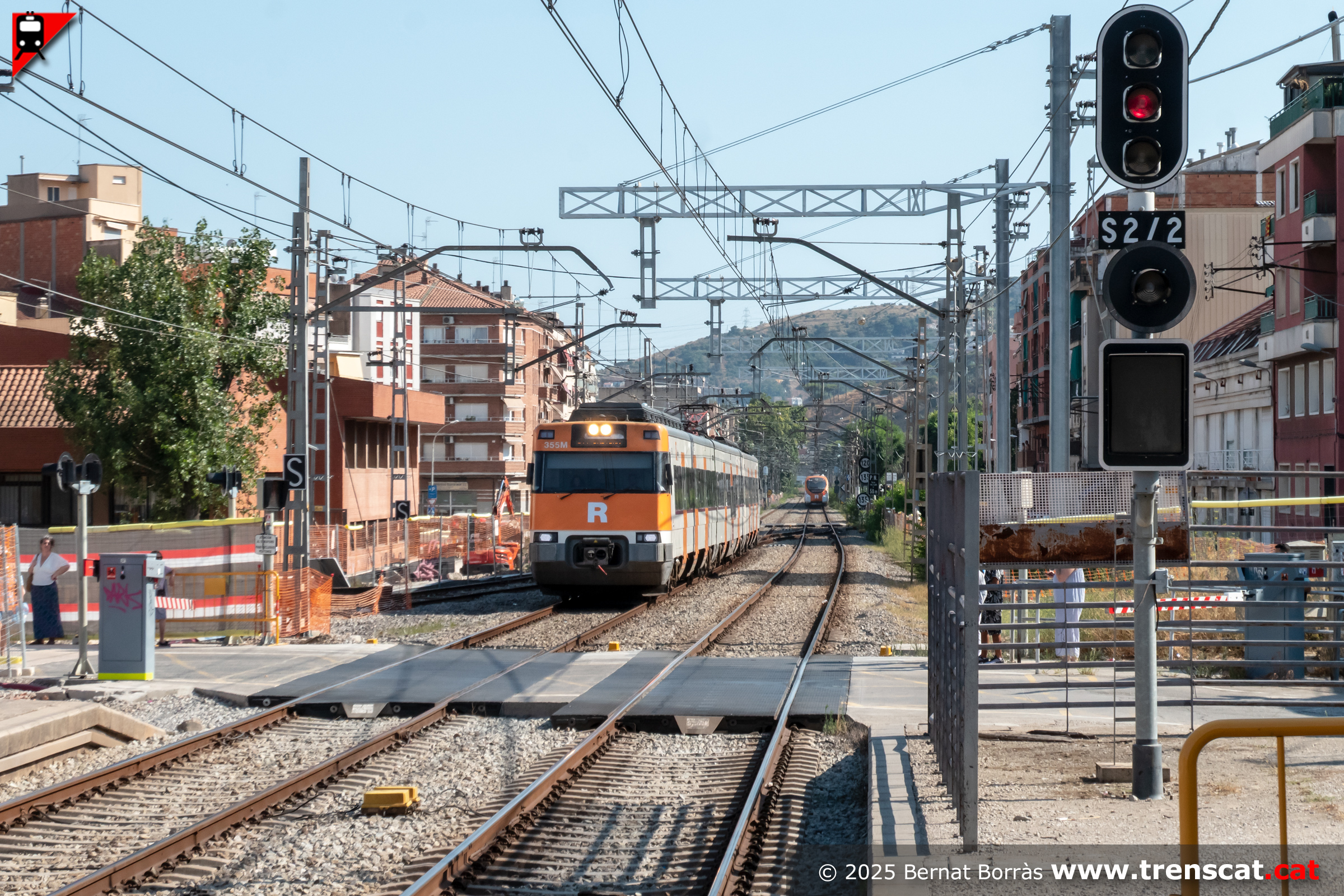

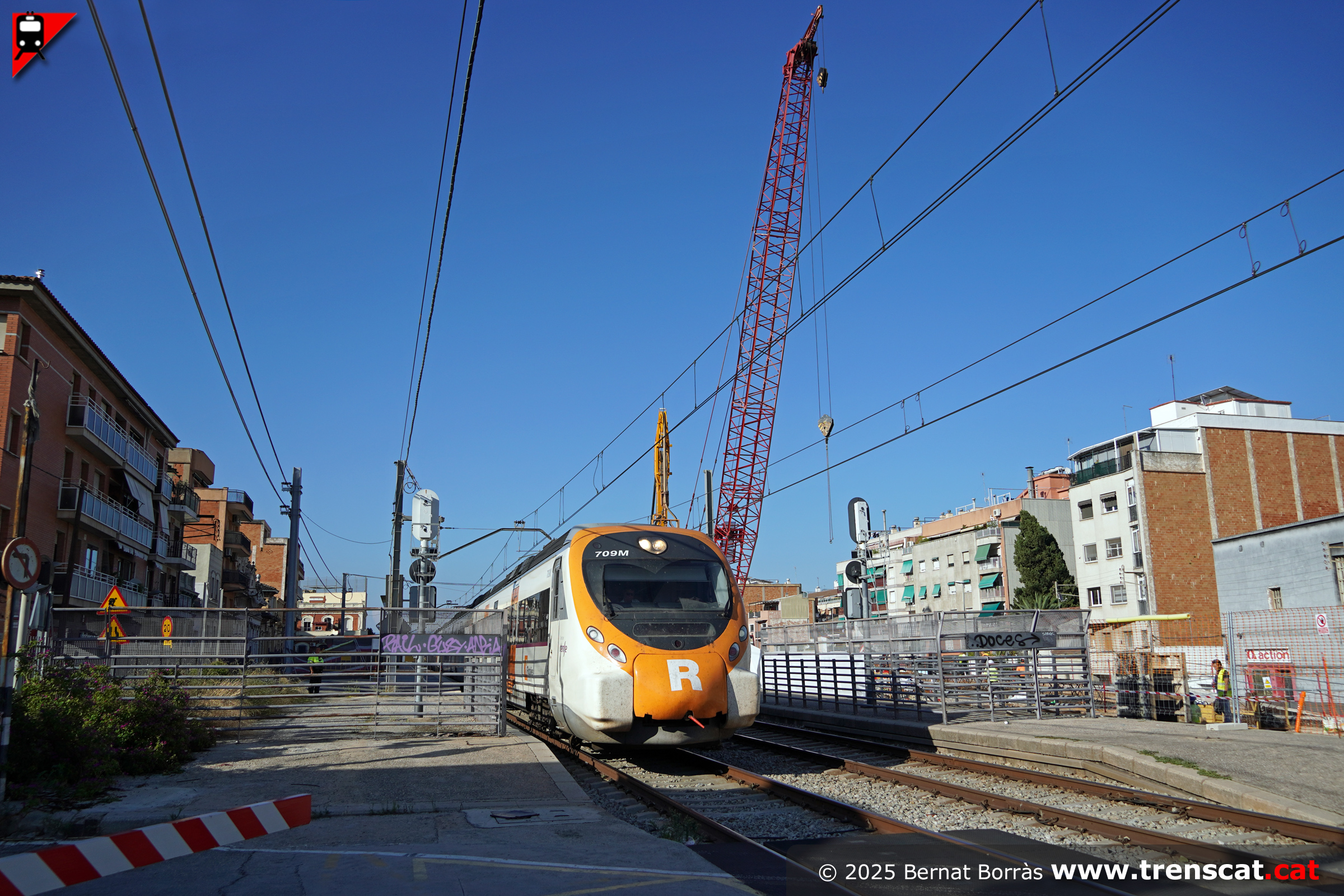

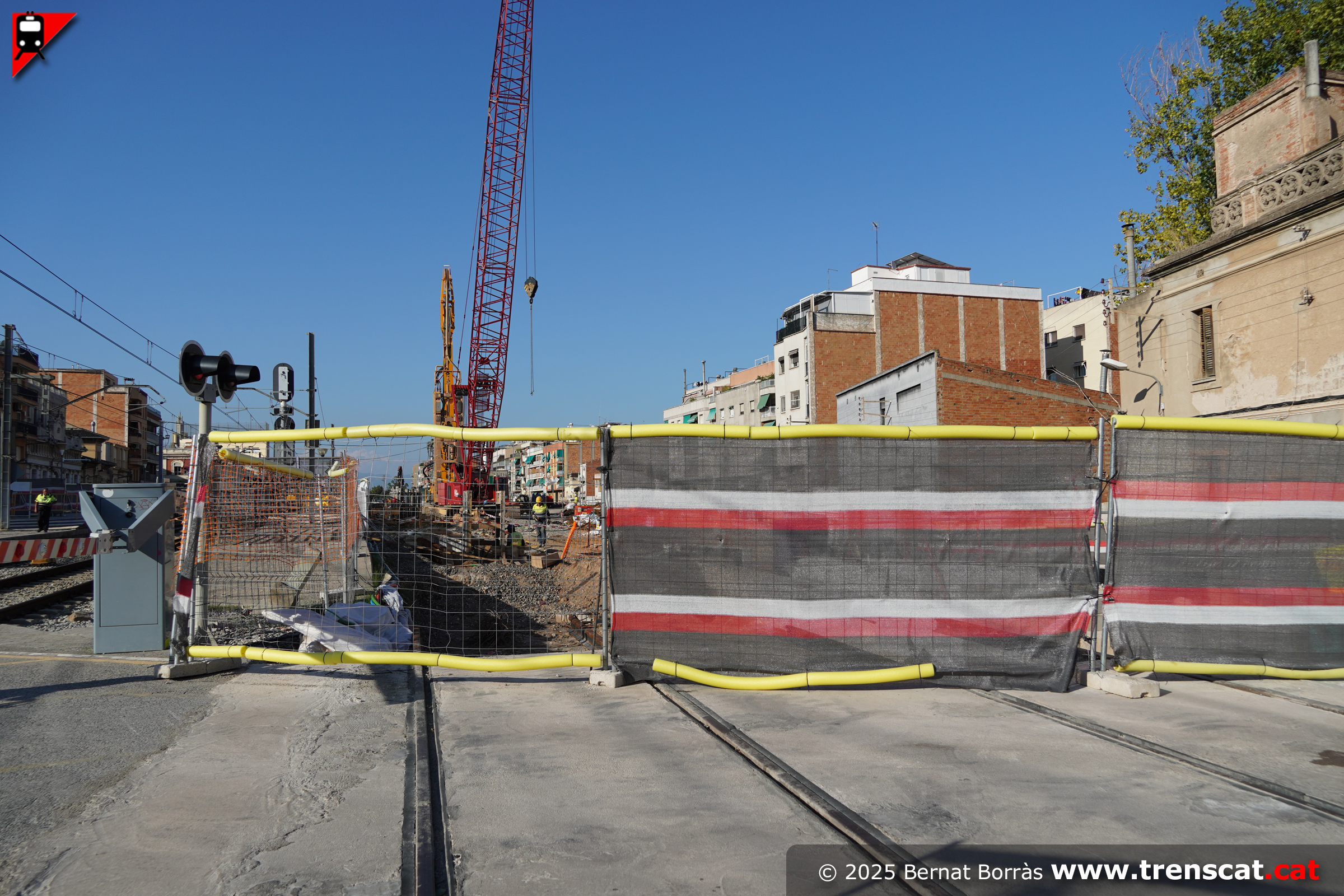

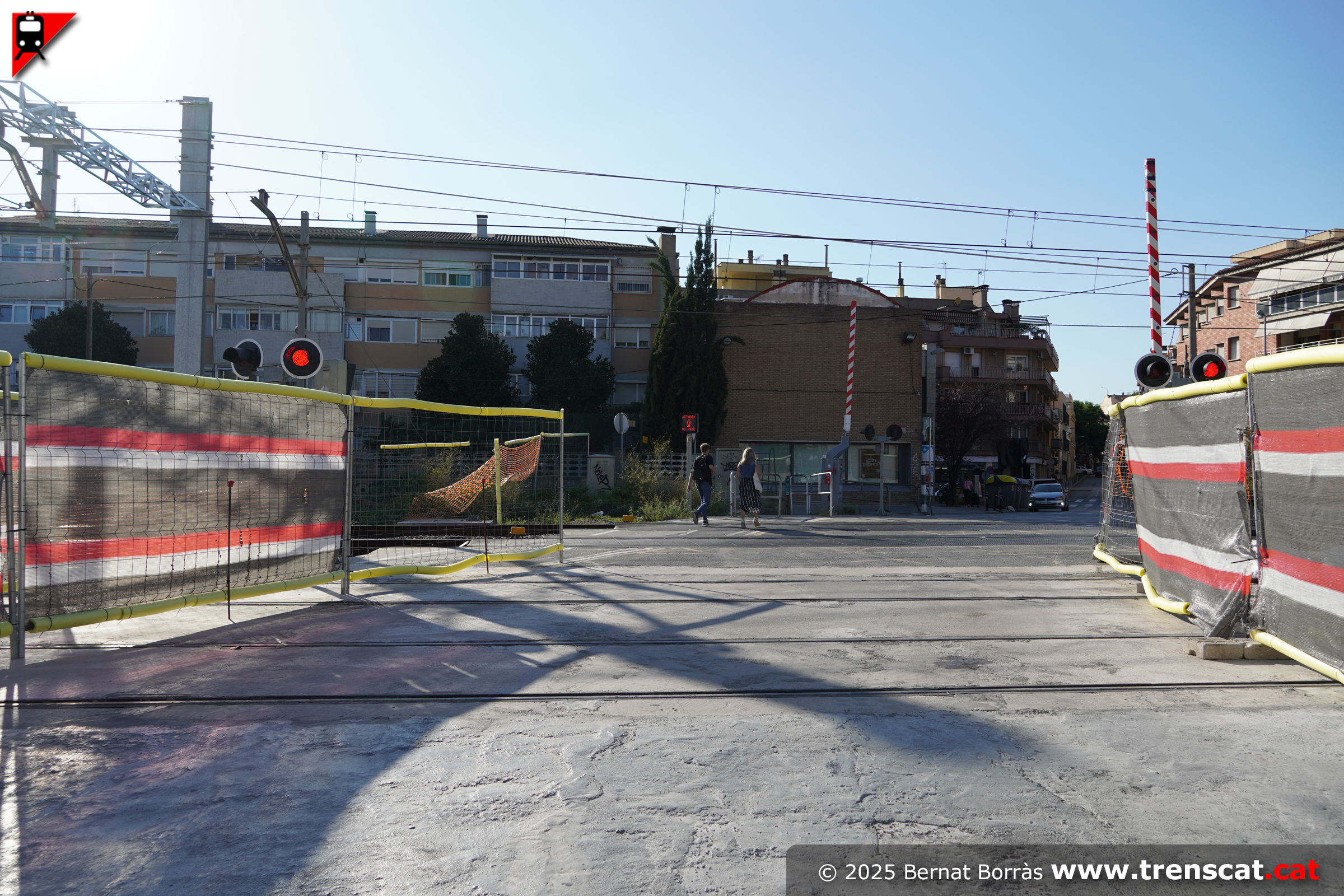

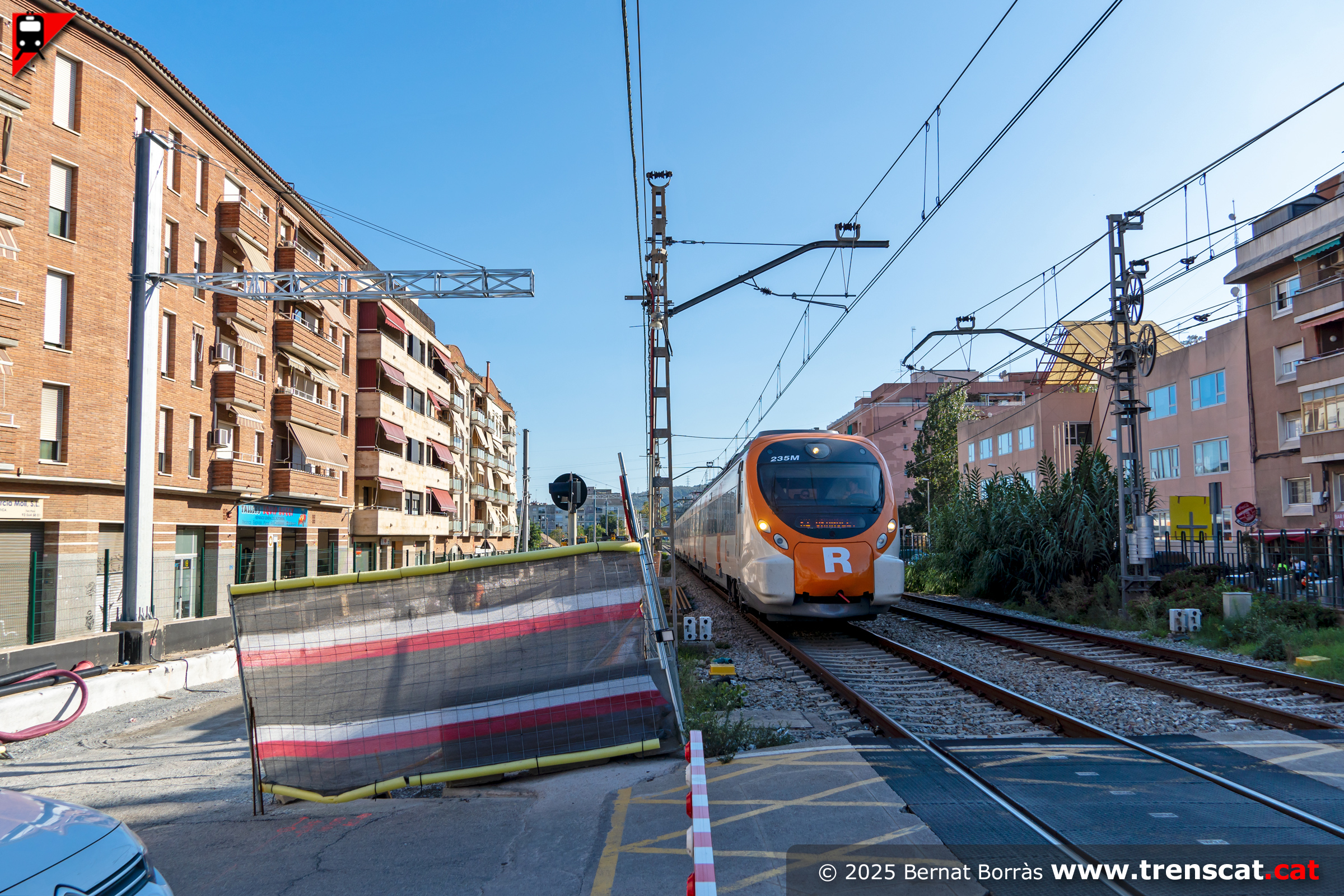

Unitat Civia amb un R2 de Castelldefels a Granollers pel pas a nivell del carrer Pasqual, amb la nova variant provisional est en construcció a un costat (setembre 2025) Civia i espai per a la variant provisional de la banda est, amb l'edifici del CAP on la variant haurà d'acostar-se a l'espai on es construirà el nou túnel (setembre 2025) Civia sortint de Montcada i Reixac des del pas a nivell del carrer Bogatell. Una grua de grans dimensions participa en la construcció (setembre 2025) Pas a nivell del carrer Bogatell, on ja s'han ubicat les dues vies del desviament provisional banda est de la traça actual (setembre 2025)

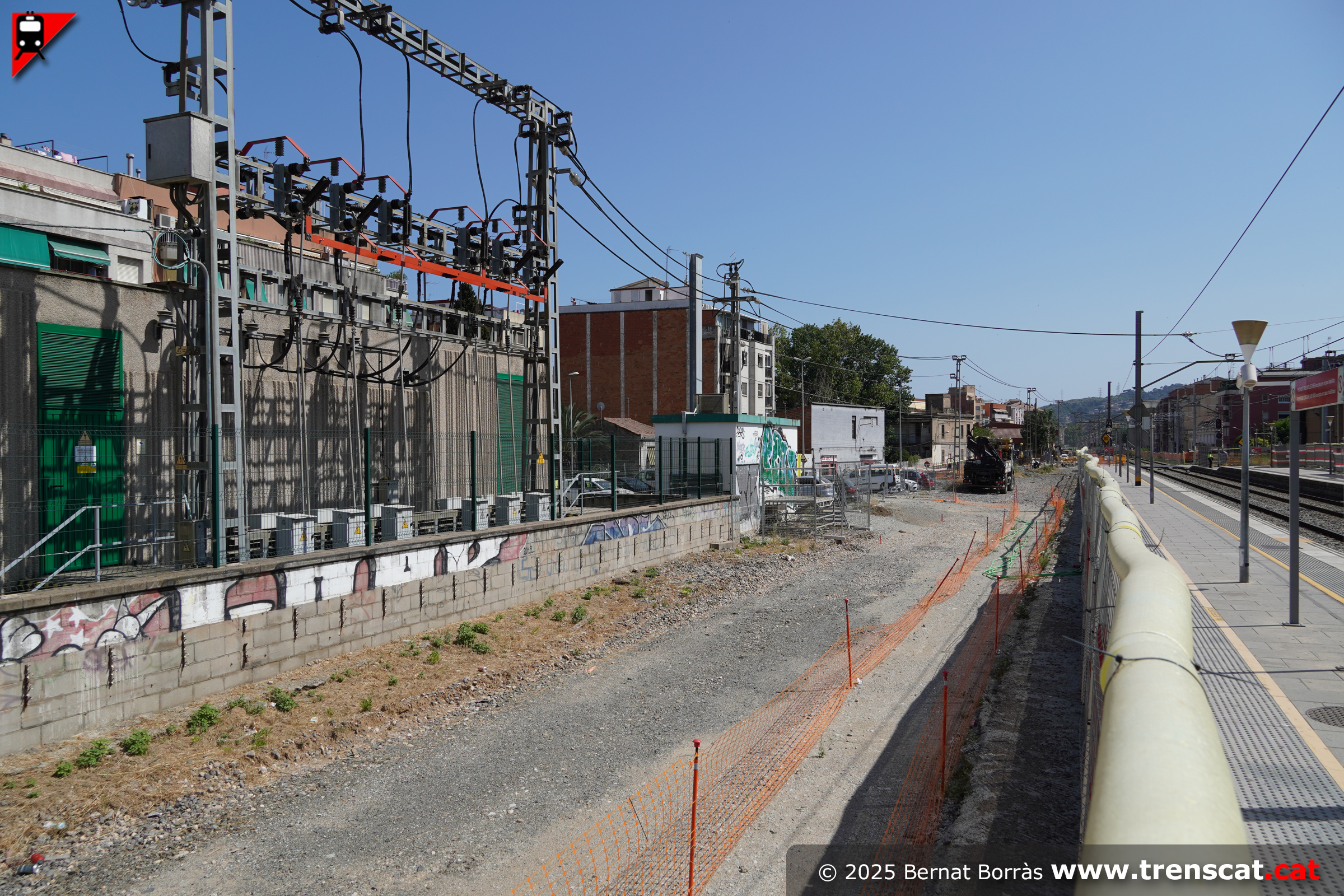

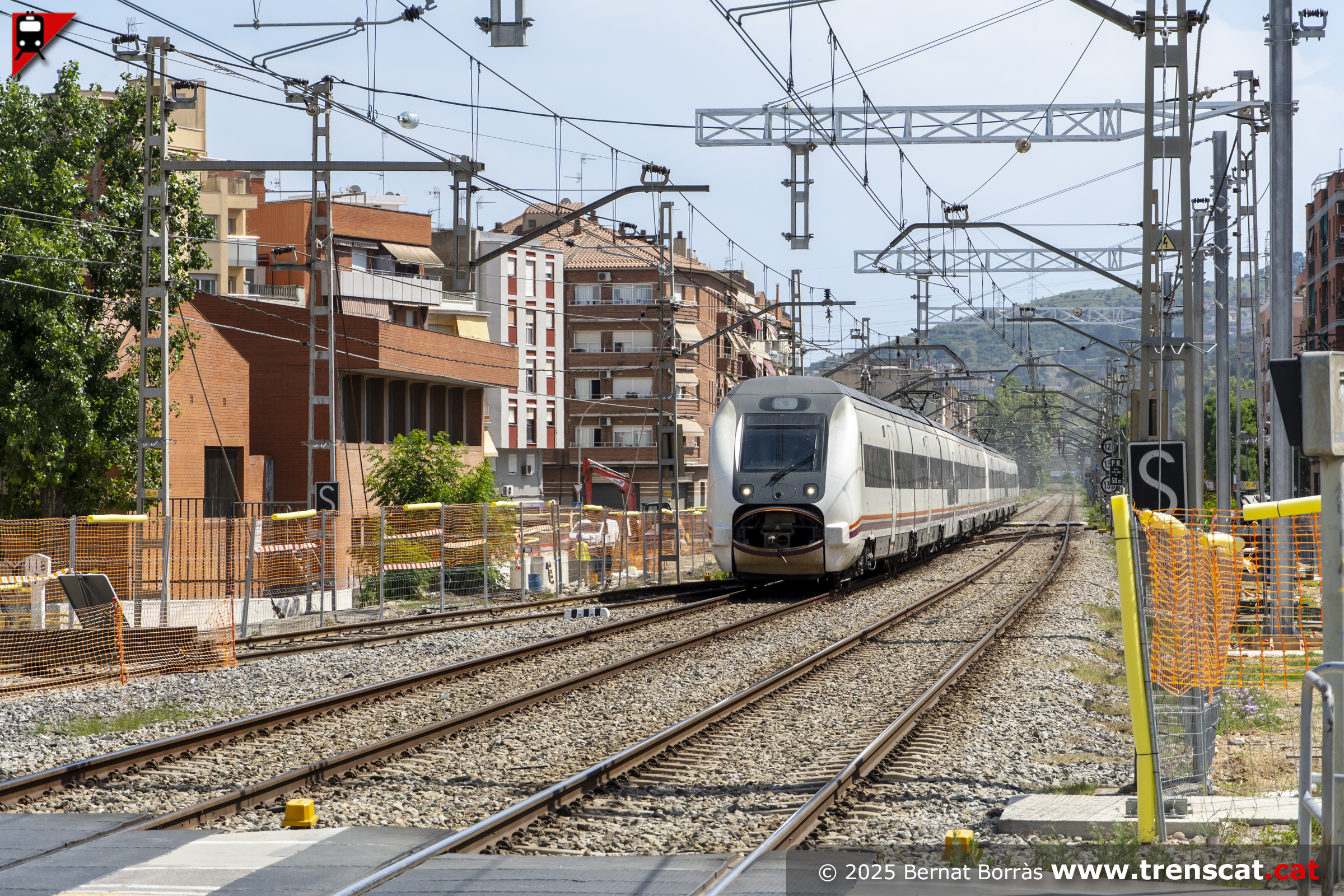

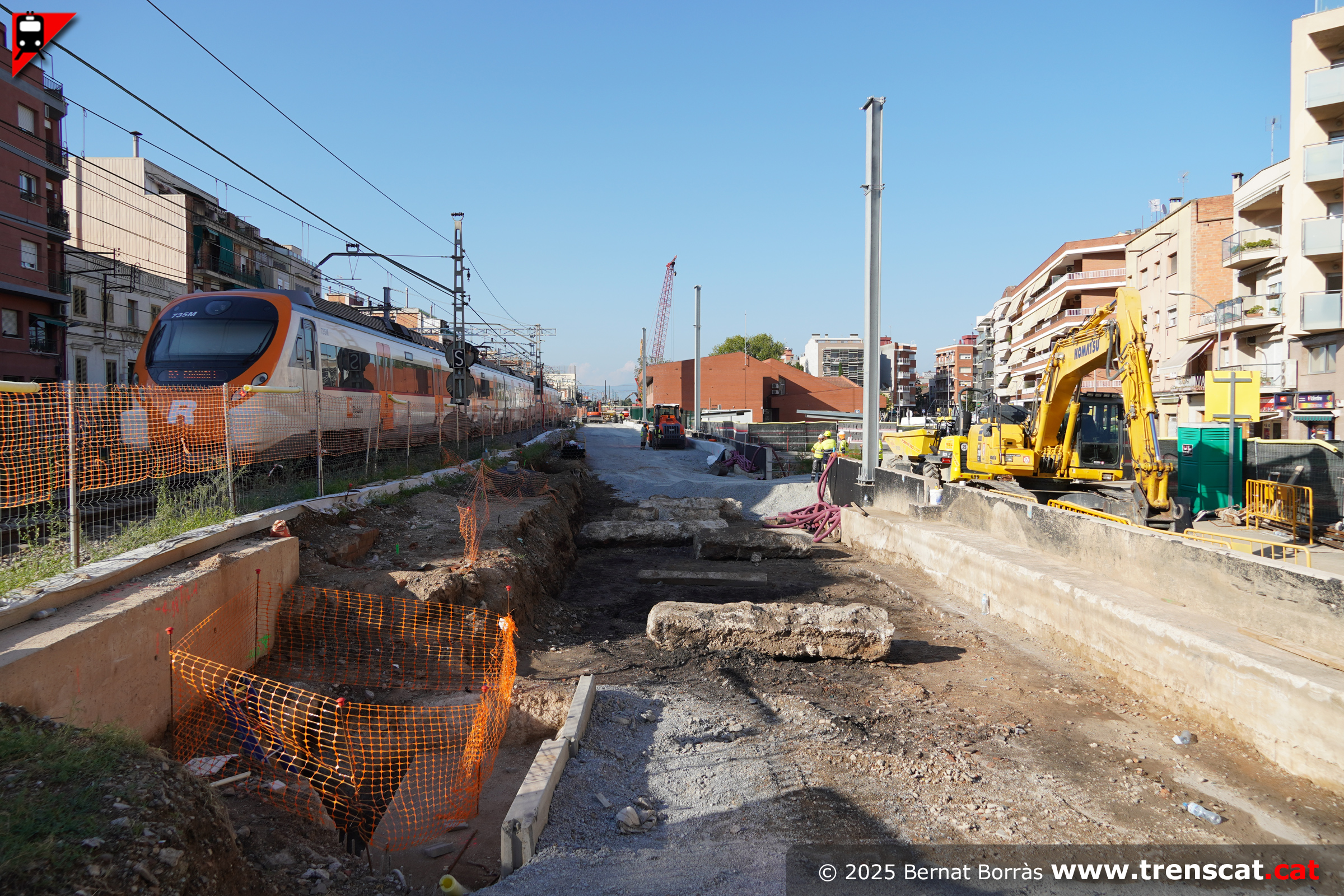

Una altra vista de les dues vies del futur desviament provisional i al fons l'espai on s'ubicarà l'estació provisional (setembre 2025) Unitat 447 amb un servei R11 a Portbou entre els passos a nivell del carrer Pasqual i el carrer Bogatell, amb els nous carrils ja enfocant cap a la variant provisional banda est (setembre 2025) Tren de la línia R11 al pas a nivell del carrer Bogatell, just al costat de l'estació de Montcada i Reixac pel costat Barcelona (juliol 2025) Subestació elèctrica, on s'ubicarà l'estació provisional banda est de la traça, ja que posteriorment caldrà ubicar una segona estació provisional damunt la llosa a la traça actual (juny 2025)

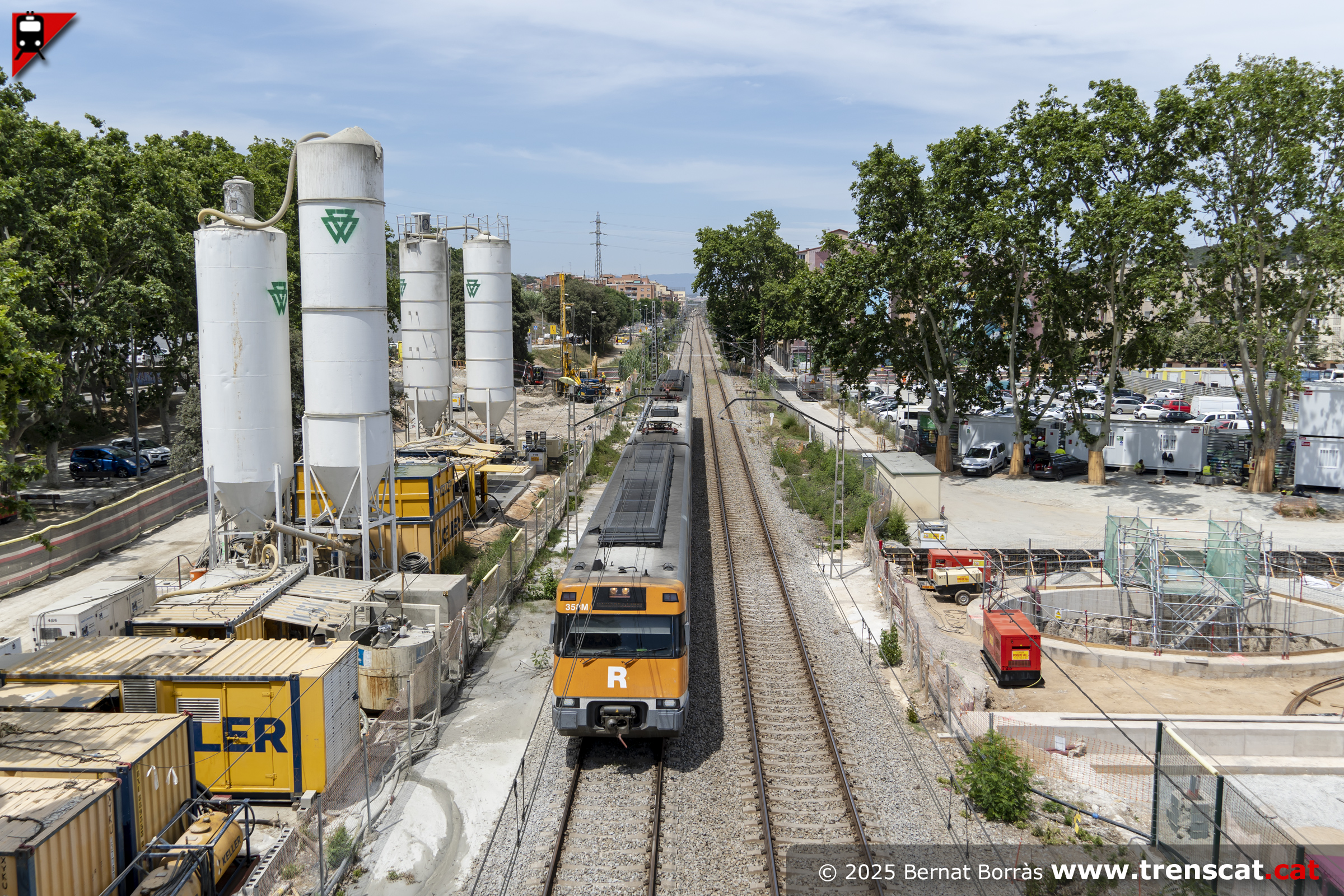

Civia des de l'avinguda de la Ribera, tram on el túnel s'executa en mina (juny 2025) Tren a la recta de Montcada i Reixac, amb les diverses instal·lacions per a l'execució del túnel en mina d'aquest tram (juny 2025) Civia al pas a nivell del carrer Bogatell, amb la tercera via de l'estació de Montcada ja parcialment aixecada (juny 2025) Unitats sèrie 449 amb un R11 a Figueres al seu pas per Montcada i Reixac entre els dos passos a nivell (juny 2025)
